施工试验计划
1. 参数确定
(1) 施工前在场地内选择与工程条件相类似地段,高压旋喷钻机,进行现场试验确定施工工艺参数。
(2) 为工程开工准备,先选择工程中少量部分进行试验性施工确定施工工艺参数。
(3) 施工中发现使用的技术参数有问题,团风高压旋喷桩,应当及时进行修正和调整施工工艺参数。
2. 施工试验
(1) 根据工程需要开工前试验,可选择旋喷注浆、摆喷注浆和定喷注浆等类别。
(2) 喷射形式和结构,可选择旋喷桩、摆喷墙、定喷板单喷和连接或围井试验。

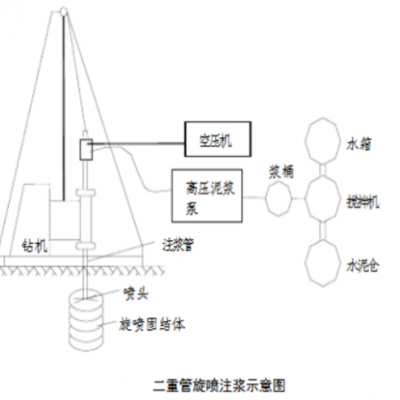

钻机主钻杆对准孔位,用水平尺测量机体水平、立轴垂直,钻机要垫平稳牢固。
钻孔口径应大于喷射管外径20~50mm,以***喷射时正常返浆、冒浆。
开钻前由项目部技术组下达造孔通知书,报监理工程师批准后开钻。
造孔每钻进5m用水平尺测量机身水平和立轴垂直1次,以***钻孔垂直。
钻进过程中为防止塌孔采用泥浆护壁,高压旋喷桩施工方案,黏土泥浆容重一般为1.1~1.25g/cm3。
钻进过程中随时注意地层变化,对孔深、塌孔、漏浆等情况,要详细记录。
施工场地勘察资料不详时,每间隔20m布置一先导孔,查看终孔时地层变化。
钻孔终孔深度应大于开喷深度0.5~1.0m,以满足少量岩粉沉淀和喷嘴前端距离。
