拉杆自由段应用塑料布或塑料管包裹,与锚固体连接处应采用铅丝绑牢。整个拉杆亦应按防腐要求进行防腐处理。
若用精轧螺纹钢筋(45SiMnV)的出厂产品,其钢筋之间可用配套螺帽连接,不用焊接。
对二次高压注浆施工的锚杆组装要求
采用二次高压注浆施工的锚杆,拉杆的组装还应符合下述规定:
组装拉杆时,枝江锚杆锚索,应同时安放两根注浆管,并设置止浆密封装置。
止浆器应设置在自由段与锚固段的分界处,并具有良好的密封性能。宜用密封袋做止浆器,其两端应牢固绑扎在拉杆杆体上,且被密封袋包裹的一次注浆管应至少留有一个出浆小孔,也可以用海带或橡胶塞等作为止浆器。
锚索制作方法
1.锚索的结构:一束锚索主要由以下几部分组成:钢绞线(或钢丝)、定位支撑环、限位器(或内锚头)。
(1)钢绞线
钢绞线是锚索的主体部分,它承受全部拉力,一束锚索根据设计承载力的大小,由一定直径的几根钢绞线组合而成
(2)定位支撑环
用来分隔支撑钢绞线和注浆管,应根据孔径和钢绞线根数制作。
(3)内锚头
抵抗张拉力,将力传递给锚固段岩体。

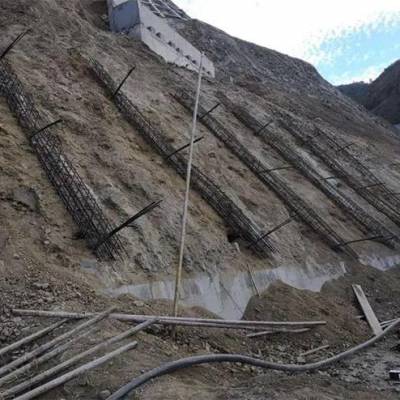

预应力锚索施工工艺措施 预应力锚索支护一般分为自由式单孔多锚头防腐型预应力锚索(对穿预应力锚索)和普通预应力锚索两种。预应力锚索的施工一般分为施工准备、钻孔、锚索制作、锚索安装、锚墩浇筑(对穿锚索施工)、注浆、锚墩浇筑、张拉锁定和封锚等几个步骤,具体工艺措施如下:
一、施工准备
锚索施工前应完成材料、现场试验、施工设备、测量放线及其它等一系列的施工准备。
1、材料
预应力锚索一般使用的钢绞线采用高强度(1860MPa)低松弛无粘结钢绞线,其性能指标应符合GB/T5224-1995和ASTMA416-98的规定。钢绞线在运输中应防止磨损。预应力锚索所使用的未镀锌的钢绞线应采取防腐措施。所有上述材料均应有出厂合格证书和标牌,锚杆锚索施工作业,经监理人检查合格后方可使用。每批预应力钢绞线均应有材质成份的质量证明书,锚杆锚索支护原理,承包人应按监理人的指示按GB/T5224-1995的规定,对预应力钢绞线抽样进行力学性能试验,锚杆锚索咨询,并应将试验成果报送监理人。运输和贮存:在运输中应防止磨损和免受雨淋、湿气或腐蚀性介质的侵蚀。存贮期间应架空堆放,如储存时间过长,对未镀锌的钢绞线应使用乳化防锈剂喷涂表面。自由式单孔多锚头防腐型预应力锚头静载锚固性能指标为:极限拉应力≥262KN时,其静载锚固性能应符合 1
GB/T14370-2000的规定(即锚固系数ha≥0.95,总应变
εapv≥2.8%),并应具备良好的防腐性能。
水泥采用标号一般不低于P.O42.5的普通硅酸盐水泥;水泥砂浆标号满足设计图纸要求;砂采用大粒径不大于2.5mm的中细砂;速凝剂和其它外加剂符合施工图纸要求,并不得含有对锚索产生腐蚀作用的成分。
